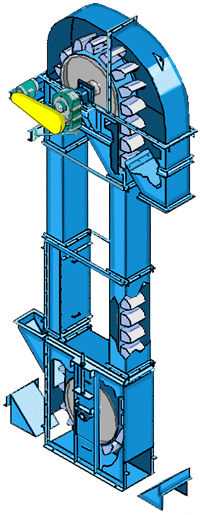

糧食機械設備鬥式提升機安裝操作指導
糧食機械設備鬥式提升機安裝操作指導
1、安裝
安裝條件
★ 機座的基礎用混凝土澆注,其厚度不小於200mm,要求平整、堅實,足以承受設備重量及運轉時載荷的要求。
★機座基礎預埋地腳螺栓,也可以在基礎預埋一塊其尺寸大於機座的帶腳鋼板。
安裝程序、方法及注意事項
★將機座在已澆注好的基礎上就位,以機座上法蘭麵的基準校正水平,(允許墊入不超過40mm的找平墊鐵),偏差應不大於1/1000,並緊固地腳螺栓。
★根據工藝設計要求,將機筒自下而上逐節安裝,後安裝機頭逐步用鉛垂線校正,法蘭邊的連接處不得有明顯的錯位和縫隙,並用玻璃膠或密封件加以密封。
安裝質量要求及檢測方法
整機安裝完畢後,應按下述方法檢查各項安裝質量,有不符合要求的,應通過增加墊片等手段矯正後方可固定。
★ 機座上平麵對水平麵的平行度允差不大於1.2mm。
★ 頭輪軸對水平麵的平行度允差不大於0.3/1000。
★ 檢查機筒的垂直度及扭曲度。
驅動裝置的安裝
★電機、減速機、聯軸器、驅動裝置架等部件在出廠前已裝配完畢,安裝時應按安裝布置總圖的詳細要求與主機裝配,並應與驅動平台或機筒殼體固定,由於運輸等原因驅動裝置各部件可能出現鬆動現象,安裝及開機前應做檢查,待驅動裝置固定後,應檢查其連接螺栓是否鬆動,聯軸器是否達到安裝要求。
★ 提升機有傳動平台時,平台上減速機的安裝基準麵對水平麵的平行度允差不大於0.2mm。
畚鬥帶的安裝
★ 安裝畚鬥帶及畚鬥時,先將機座尾輪座調整到高位置,再將畚鬥帶從機頭帶入,一端繞過尾輪從檢修門拉出,與另一端連接,畚鬥帶的連接可采用搭接。采用搭接時,要求搭接段長度以3—5個鬥距為宜。
★ 沒安裝畚鬥的可在檢修門處的畚鬥帶上逐排安裝畚鬥,畚鬥中心線與畚鬥帶要對中,兩者偏差不大於4mm。
★ 裝好畚鬥後調節張緊裝置使畚鬥帶張緊至適當程度,觀察尾軸的位置,應注意剩餘張緊行程不小於全程的50%,若不合格,則應重新連接膠帶,直到合格為止。
調整回料擋板
★ 調節機頭回流擋板(舌板)的位置,使其與畚鬥外邊緣的距離保持在5mm—10mm。
舌板位置圖
2、檢查
開機前的檢查工作
2.1提升機的一般檢查
★ 機頭的位置安排應根據工藝流程的要求,其出料的位置和機座進料口位置安排在相對邊(進料方式為逆向進料),逆向進料的料鬥裝滿係數高於順向進料、且阻力較小,建議采用逆向進料方式。(圖5、圖6)
★ 加注潤滑油。(減速箱潤滑油的牌號及潤滑方法以其說明書為準。)
★ 接頭(進料口、出料口、吸風口)是否已經裝好?
★ 導軸傳動提升機,驅動帶輪之間應對正,偏差±1.0。
★ 皮帶張緊力是否符合初拉力的要求(圖1)。
★ 減速機傳動提升機,減速機軸與機頭軸同軸度是否符合要求
2.2 電氣功能檢查
請一位電氣專家進行此項檢查
★ 是否已經接地?
★ 檢查絕緣情況是否符合要求?
★ 電壓、頻率是否符合電動機名牌要求?
★ 對電氣控製裝置(包括緊急停機開關)進行功能測試。
2.3 機內檢查
★ 打開機座的排料活門,清除雜物。
★ 檢查緊固件,安全防護及設備潤滑情況。
★ 打開觀察檢修門,用手旋轉頭輪,檢查畚鬥螺栓是否擰緊,是否有異常聲響,機內無雜物,發現情況及時排除。
★ 在啟動電機前,有止逆裝置的應拆下止逆器,點動電機看轉向是否正確,確定正確轉向後才能裝上止逆器,否則會損壞電機或止逆器。
棘輪止逆裝置
超越離合器止逆裝置
逆向進料方式
順向進料方式
2.4 空載檢查、調試
★ 調節張緊螺栓,使畚鬥帶張緊,無負荷試車2小時,同時調整張緊螺栓,消除畚鬥跑偏和擦邊現象(圖7),使畚鬥帶運轉自如靈活,(左右兩邊的張緊應同步,活動板滑動靈活,無卡碰現象)。
★ 運轉2小時後,軸承溫升應不大於40°C,潤滑密封性能良好;
★ 減速器無滲油、無衝擊聲,聯軸器安全可靠;
★ 電機、減速箱的運行情況應符合其說明書的要求;
★ 空載功率應不超過額定功率的30%;
★ 空載運行4小時後,應停車檢查各軸承緊定螺釘、緊固件、畚鬥、膠帶連接螺釘、潤滑部位等是否正常。
消除跑偏
【消除跑偏的方法:如果畚鬥帶1向A向跑偏,將張緊螺柱向C向旋緊。如果畚鬥帶1向B向跑偏,將張緊螺柱向D向旋緊。】
2.5負載試運轉注意以下問題
★ 開車後,物料流量應控製在額定範圍內,如果回料過多,可調節舌板位置,畚鬥與擋料板距離為5mm左右為佳(舌板位置圖)。
★ 提升粉料時,畚鬥底部可打二排φ6的小孔,以減少負壓,使粉料的進料、卸料順利。
★ 料鬥取料要平穩,加料口處應加料均勻,不能加料過多。若出現堵料現象時,應及時停機,打開機座底部的排料活門清除物料,排除故障後才能重新開機。
★ 止逆器工作可靠,無逆轉現象。
★ 滿載運行時膠帶應不打滑。
★ 電機、減速器、止逆器應運轉平穩。
★ 如無特殊情況,不得負載停機,一般停機前,先停止進料,再空機運行1—3分鍾,排除機內物料後方可停機。

3、 操作
3.1使用前的準備
★ 使用該機前,請仔細閱讀本操作書,了解和正確使用該設備,以避免不必要的損失;
★ 打開機座的排料活門,清除機內雜物;
★ 開車前應作常規檢查,即檢查緊固件,安全防護及設備潤滑情況;
★ 打開觀察檢修門,檢查畚鬥螺栓是否擰緊,有否異常聲響,機內有無雜物,發現情況及時排除;
3.2操作程序
★ 使用時,先啟動該機的後續設備,再啟動本機,然後依次由後向前啟動前道設備,後進料。
★ 開車後,進料口物料流量應控製在額定範圍內,一般來講,前道設備(可手工投料)的物料流量應略小於本機的物料流量,並且進料應均勻,若不能保證均勻進料,建議在本機進料口上加緩衝鬥;該機後續設備的物料流量應略大於本機的物料流量。
★ 關機順序與開機順序相反,先停止進料,再空車運轉1—3分鍾,排空機內殘料,才可關機,後順序關掉後續設備。
鬥式提升機廠家提示:請通過正規渠道購買91官网輸送機,以保障您的合法權益!
訂購網址請登錄河南91官网機械有限公司官方網站:www.jsxrk.cn 24小時服務熱線:13353676726
相關文章:
- 洗砂機多發問題以及排除方法
- 螺旋篩分類及詳細技術參數
- 環鏈鬥式提升機|環鏈鬥式提升機參數|鏈式鬥提機結構圖
- 糧食鬥式提升機機械設備安裝操作指導說明書
- 冶金粉末直線振動篩的結構與安裝
- 脈衝布袋除塵器設備介紹
- SDB350鏈鬥輸送機滾輪故障|改進方法|生產廠家
- 金屬礦石圓振篩
- 超聲波振動篩工作原理
- 砂石洗選機產品特點介紹
- 較大型TH630環鏈提升機的介紹和價格
- 鋼鐵燒結礦耐高溫長距離振動輸送機生產廠家
- 鬥式提升機的產量和機械有什麽關係?
- 振動輸送機漏料怎樣解決和怎樣提高輸送能力?
